文、图:通讯员 申学军 李天赐
11月1日22时30分,博州海拔最高、施工难度最大的鄂托克赛尔河谷(俗称小温泉)输变电工程竣工投运。

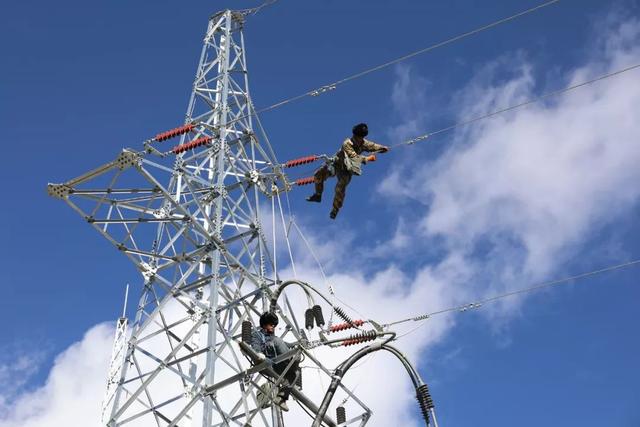

施工人员组立铁塔。
该工程的投运,解决了鄂托克赛尔河谷沿线景区及林场牧民等用户的用电问题,对今后鄂托克赛尔河谷景区全域旅游开发提供了电力保障。
据该项目负责人王晓军介绍,此次35千伏输变电工程总投资6421.14万元,新建了35千伏变电站2座,35千伏箱式变电站4座,35千伏输电线路2条,共计长度74.16千米。全线共使用280基铁塔、14基电杆。
此工程预定工期为10个月,而沿线80%的铁塔基础需要修路才能进行基础开挖、浇筑,35%的铁塔需要人工搬运和塔材组立,工期紧、任务重,人工作业多、物资供应和运输难度大。
35千伏林山线接入35千伏山泉变电站施工现场。
为克服一系列困难,国网博尔塔拉供电公司组织了280人的施工队伍,成立“天山雪莲”共产党员突击队,并制定里程碑计划、做好物资供应和安全质量管控,全力推进鄂托克赛尔河谷供电工程施工,确保项目高效完成。
鄂托克赛尔河谷海拔高、气温低,地形复杂,自然条件较差,线路最高海拔3500米,工程沿线部分地域常年积雪,线路经过河谷、湿地、森林、高山草甸、压覆矿地带等地,生态脆弱,有效施工期短,恶劣天气多。
电力施工人员正在安装电缆接头。
为减少施工期间对环境的破坏, 数百名电力施工人员肩挑背扛,发扬“电力铁军”精神,顶烈日、冒风雪、战严寒,用“铁脚板”和“硬脊梁”架起一基又一基“钢铁卫士”,将工期由原来的10个月缩短到7个月,用最短的时间,把光明送到天山深处。
